《硅谷》:解析水下沉箱模板接高打捞施工技术 |
2013-07-26 16:48 作者:宋剑峰 来源:硅谷网-《硅谷》杂志 HV: 编辑: 【搜索试试】
|
|
沉箱在存放、安装后未及时回填的情况下,若沉箱底部地基不好,沉箱下淤泥质土较多时,遇大风浪的情况下,容易产生滑移。或者拖轮长拖过程中遇风浪需弃沉箱的情况下。会出现沉箱部分或者全部淹没在水下的情况。针对此种情况,采用钢模板接高,水下起浮站立沉箱的方式进行沉箱打捞。
模板接高打捞水下沉箱适用于水下站立沉箱的打捞,本工法相对于传统的封仓打捞沉箱的施工工艺,在大大节约施工人力、物力、施工成本的同时,安全且易于操作,结合沉箱存放、起浮技术进行沉箱打捞起浮,简便易行,省时省力。
1施工工艺流程及操作要点
1.1情况介绍
沉箱存放区淤泥较厚,约80cm。沉箱拖至存放区后坐于淤泥上。因存放时间较短,沉箱未坐实,存放两天后,遇海上强风浪,沉箱发生滑移。及时发现后,用缆绳、钢丝绳等将沉箱固定于存放时间较长且坐实的沉箱上。但仍有沉箱上顶面一半的面积沉入水下(见下图)
1.2施工工艺流程
接高模板制作→潜水员水下进行模板安装→沉箱固定→抽水起浮。
1.3操作要点
1)接高模板制作
模板的制作,根据沉箱淹没高度考虑。本次典型案例沉箱有一半淹没于水下,在考虑当地施工潮水的前提下,决定将没入水下部分沉箱整体接高85cm。接高每隔1.5m设置顶丝一套,模板下沿贴止浆条。

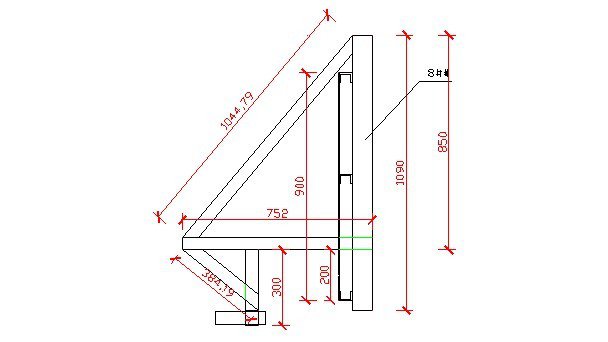

模板设计断面图如下:
模板整体效果图如下:
2)潜水员水下进行模板安装
潜水船定位下锚,船载长臂挖掘机(或者吊机)吊模板至预安装位置,潜水员下水,调整模板位置后,使模板扣于沉箱上,然后拧紧顶丝。待接高模板安装完成后,用拉件将单片模板连接成一个整体。
3)沉箱固定
模板安装完成,起浮沉箱前,要做好沉箱的固定工作,防止沉箱起浮后不稳定或者带跑施工船舶等,避免发生安全事故。沉箱固定可以采用固定有已有稳定沉箱,或者定位船的方式。本次沉箱东边固定于已稳定沉箱上,西边用潜水船(带发电机和挖掘机)下锚进行固定。
4)沉箱抽水起浮
沉箱固定后,安排水泵进行抽水。抽水前要根据沉箱吃水情况掌握沉箱浮起临界值,抽水过程中要密切观察沉箱。本次沉箱起浮安排6台潜水泵,根据各仓串仓情况进行布置,然后同时抽水,待快抽至临界值时,通过关停部分水泵来调整格仓内水位高度,保证沉箱浮游稳定。调整完成后,开启水泵继续抽水,并密切观察沉箱有无浮起迹象。沉箱抽水时,会有部分漏点,用海绵等进行封堵。
若沉箱抽到浮游稳定临界值时仍未浮起,可能由于沉箱四周被淤泥等覆盖,沉箱底部吸力太大,无法浮起。此时,不能继续抽水,防止沉箱浮起后倾翻。采用拖轮吊拖,晃动沉箱。同时等待水慢慢渗入沉箱底部后,吸力变小,沉箱自动浮起。
2施工注意事项
1)模板安装时要拼缝严密,减少水的渗入;
2)要掌握当地潮汐涨落情况,并据此设计模板;
3)要根据沉箱淹没高度,计算沉箱浮起临界值,并严格执行;
4)沉箱起浮前,要做好沉箱的固定工作。
作者简介:
宋剑峰,男,汉族,山东烟台人,本科,助理工程师,山东港湾建设集团有限公司,研究方向:港口与航道工程。 |
|
|
|
【对“《硅谷》:解析水下沉箱模板接高打捞施工技术”发布评论】 |
版权及免责声明:
① 本网站部分投稿来源于“网友”,涉及投资、理财、消费等内容,请亲们反复甄别,切勿轻信。本网站部分由赞助商提供的内容属于【广告】性质,仅供阅读,不构成具体实施建议,请谨慎对待。据此操作,风险自担。
② 内容来源注明“硅谷网”及其相关称谓的文字、图片和音视频,版权均属本网站所有,任何媒体、网站或个人需经本网站许可方可复制或转载,并在使用时必须注明来源【硅谷网】或对应来源,违者本网站将依法追究责任。
③ 注明来源为各大报纸、杂志、网站及其他媒体的文章,文章原作者享有著作权,本网站转载其他媒体稿件是为传播更多的信息,并不代表赞同其观点和对其真实性负责,本网站不承担此类稿件侵权行为的连带责任。
④ 本网站不对非自身发布内容的真实性、合法性、准确性作担保。若硅谷网因为自身和转载内容,涉及到侵权、违法等问题,请有关单位或个人速与本网站取得联系(联系电话:01057255600),我们将第一时间核实处理。
|
|
